萬基控股集團2×60萬千瓦熱電聯產機組項目是省、市、縣重點工程、民生工程。連日來,項目建設指揮部緊抓施工黃金期,瞄準目標不放松,克服重重困難,提質加速掀起建設新高潮,確保項目按照時間節點高質高效推進。

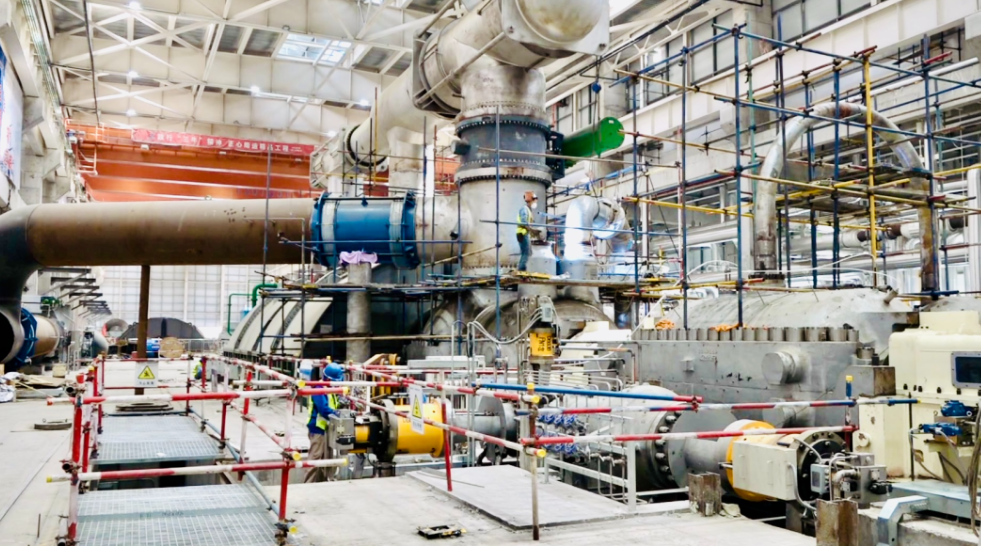

7月7日上午,記者在該項目主廠房看到,施工人員正在安裝管道、調試設備,檢修人員現場監督檢查,一片熱火朝天的施工景象。

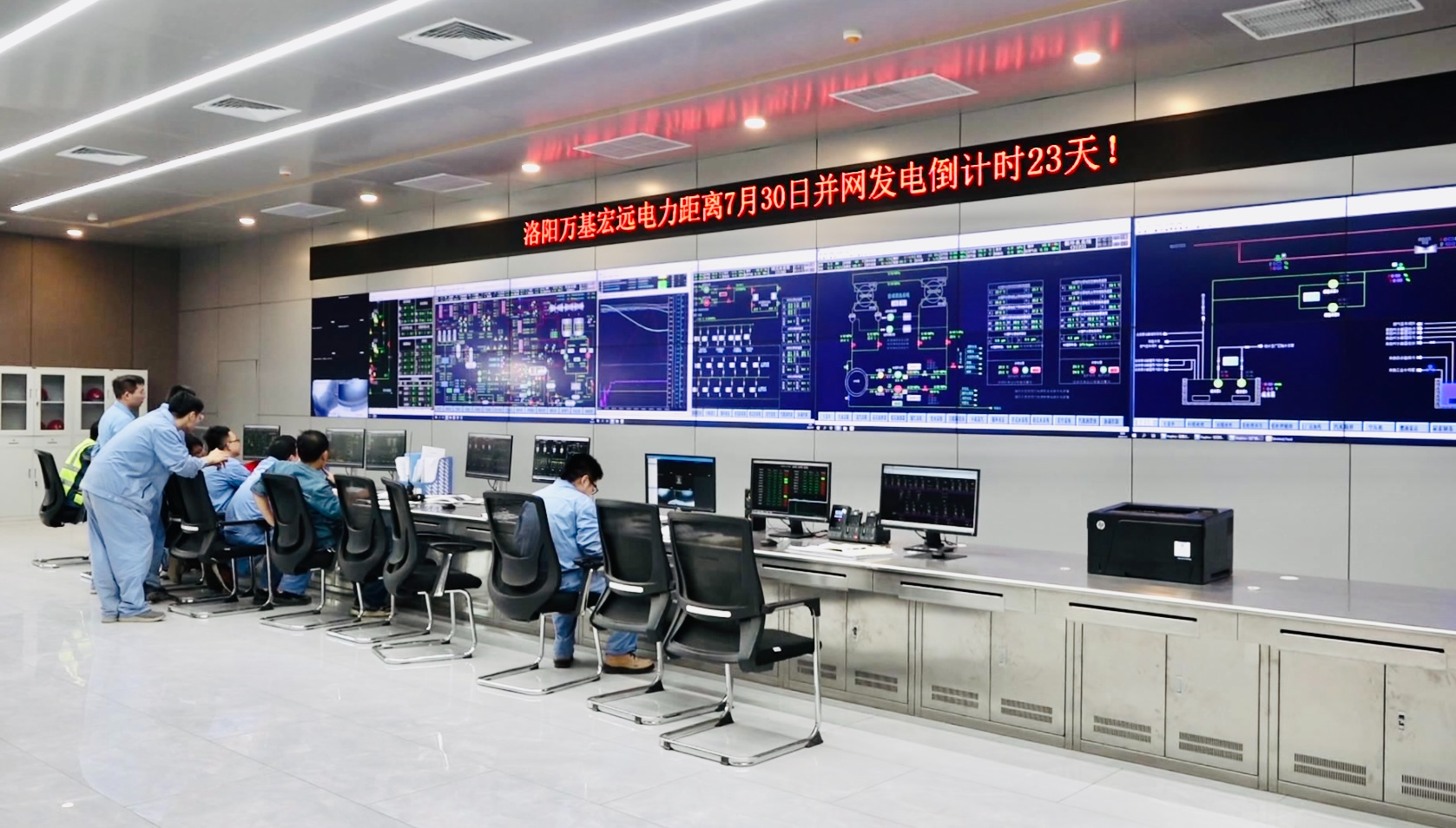

與此同時,在1#機組集控室內,運行人員正在對現場設備的電流、溫度、振動等DCS數據進行監視,確保機組投用后穩定運行。
1#機組集控主值李楠說:“集控室作為現場設備運行的指揮控制中心,負責監視現場設備的運行情況?,F(xiàn)階段開展對機組正常啟動前保護邏輯的調試工作,以及鍋爐受熱面吹管前清洗工作,為7月9日順利完成點火吹管這一關鍵節點打下堅實基礎。”
萬基控股集團2×60萬千瓦熱電聯產機組項目作為省、市、縣重點項目,同時也是保障洛陽市電力熱力能力的重大民生工程,建成投用后將填補洛陽中心城區煤電清零帶來的供熱缺口,還可年發電72億度、銷售收入22.5億元,實現經濟效益和民生效應的有機結合。目前,該項目主廠區汽輪機、鍋爐、發變組設備及系統、配套建設脫硫脫硝除塵環保系統及化水區、供熱首站、煤場區、鐵路專用線等工程進展迅速,1#機組整體建設進度已達95%,即將整套啟動。

“6月以來,我們對機組項目的各個重要節點進行了進一步細化,保證兩天一個小節點、一周一個大節點的建設進度。7月4日,1號鍋爐動力場實驗完成,燃油系統循環完成。目前正在開展1號鍋爐沖洗、臨時吹掃管道的完善。1號爐A煤倉灶門已經完成,其它各項工作正在有序按計劃開展,為7月9日上午點火做好最后的準備工作,全力保障7月30
日整套啟動的總目標?!痹擁椖吭O備安裝工程師柴阿吉說到。
